8-1.複合施設建設工事の進捗状況(毎月更新予定)

更新日:2025年03月05日

公開日:2024年10月08日

複合施設設計・施工一括型業務スケジュール

令和6年9月現在の業務スケジュールです。

今後の検討状況により、変更になる可能性があります。

複合施設設計・施工一括型業務スケジュール

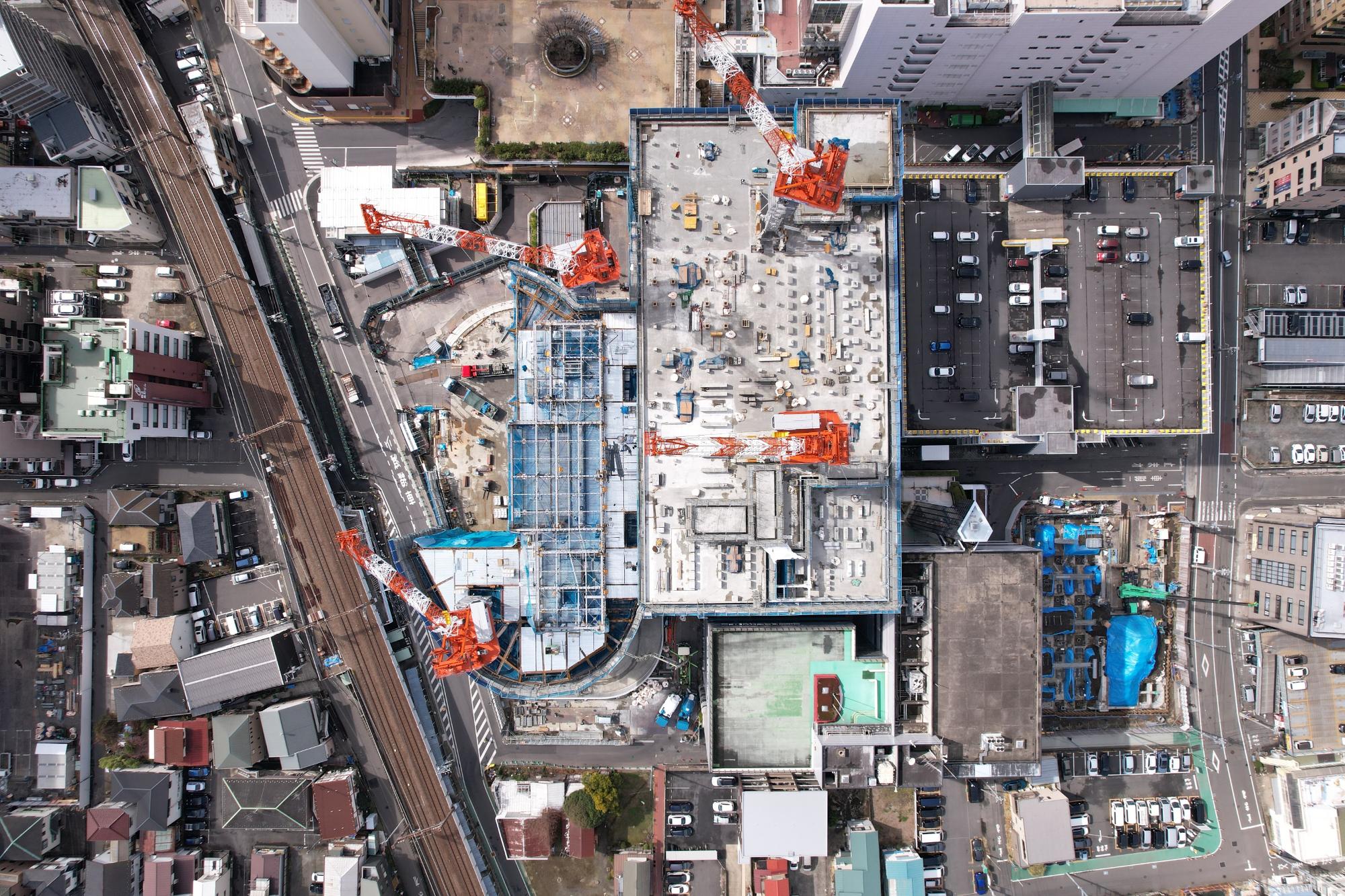

外観パース

※掲載したパースはイメージです。今後変更する場合があります。

工事の進捗状況

複合施設の建設工事の進捗状況をお知らせしています。

※複合施設の実施設計概要はこちらをご覧ください。

※令和6年8月までの工事進捗はこちらをご覧ください。

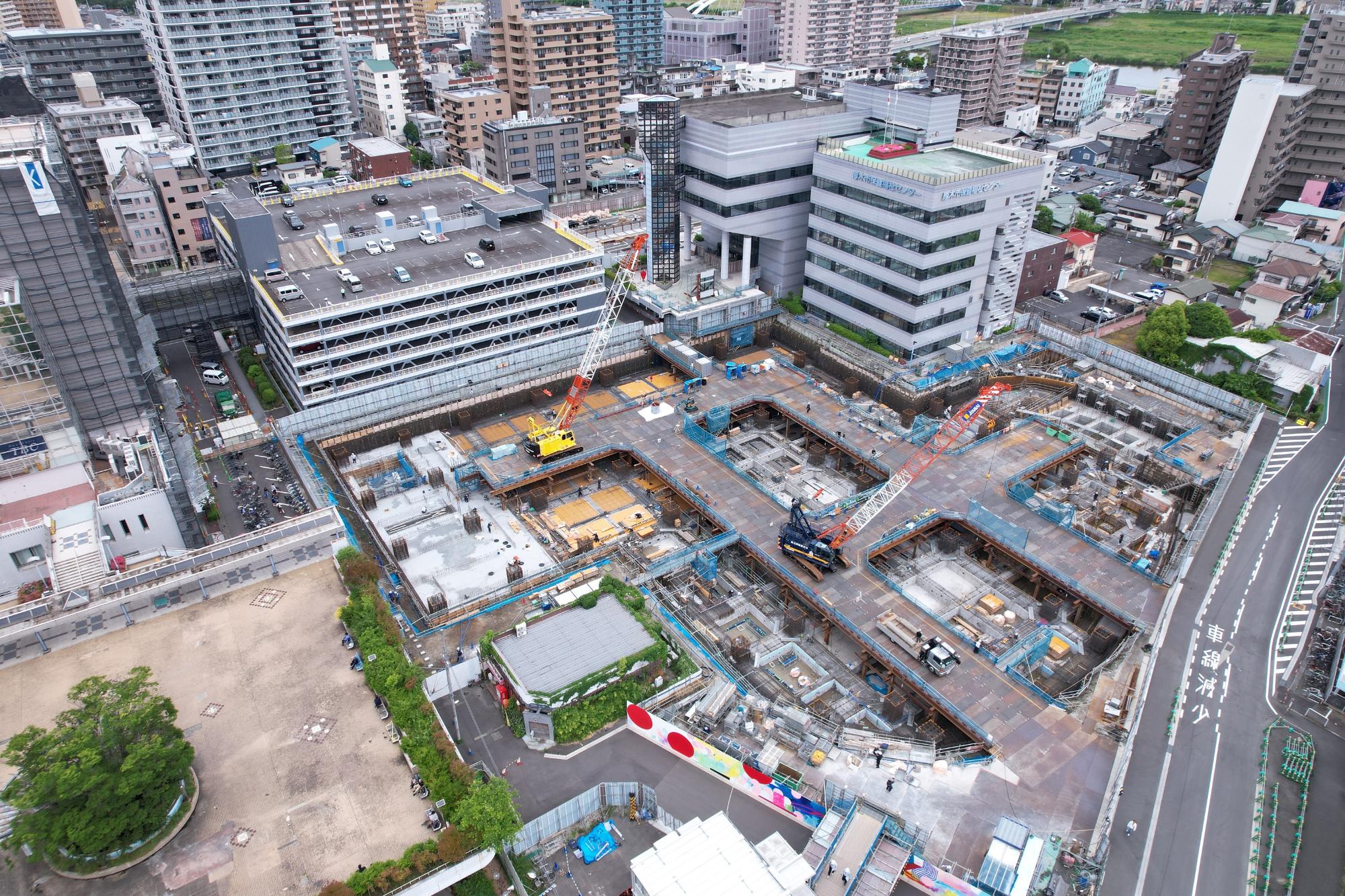

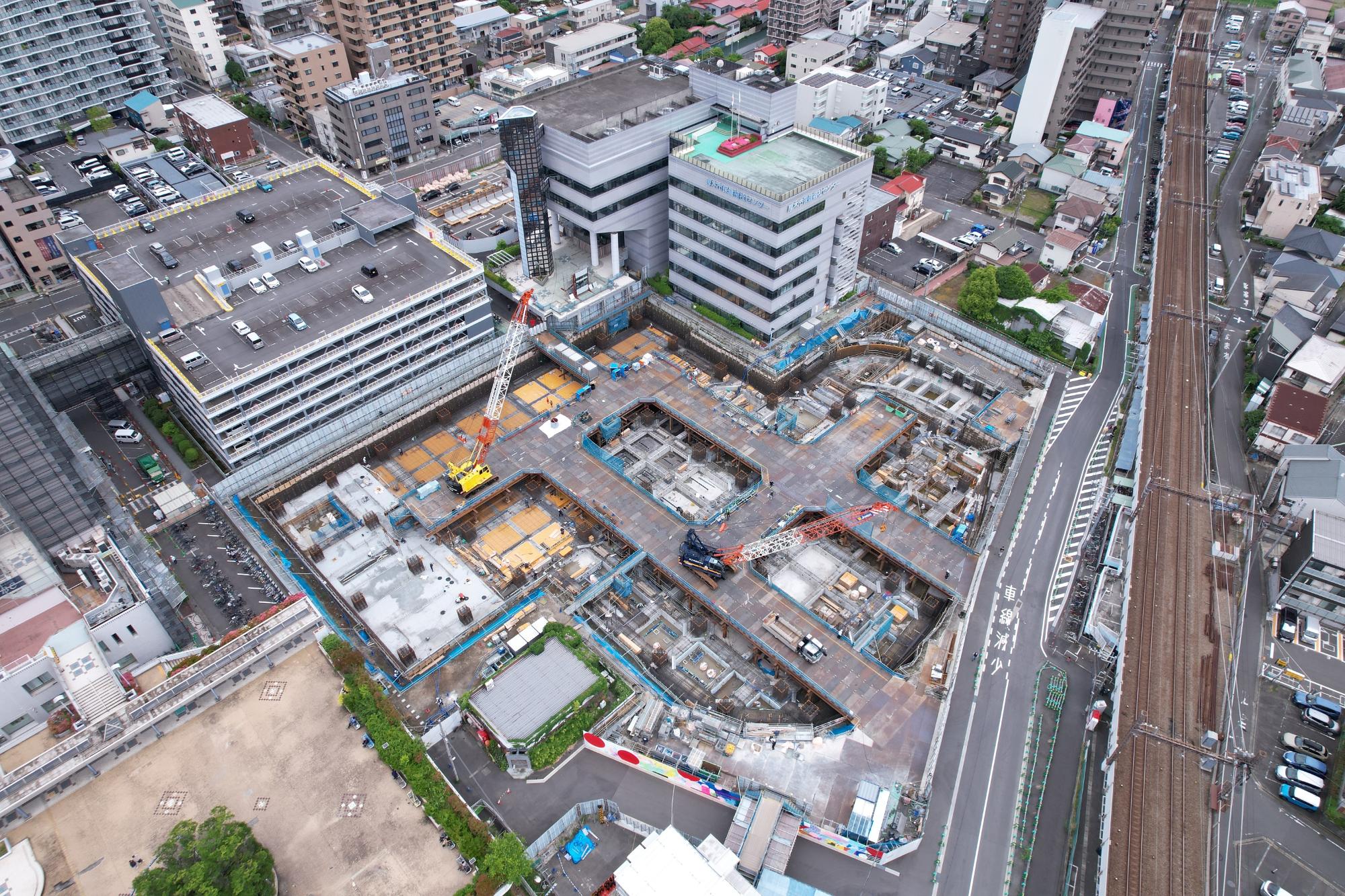

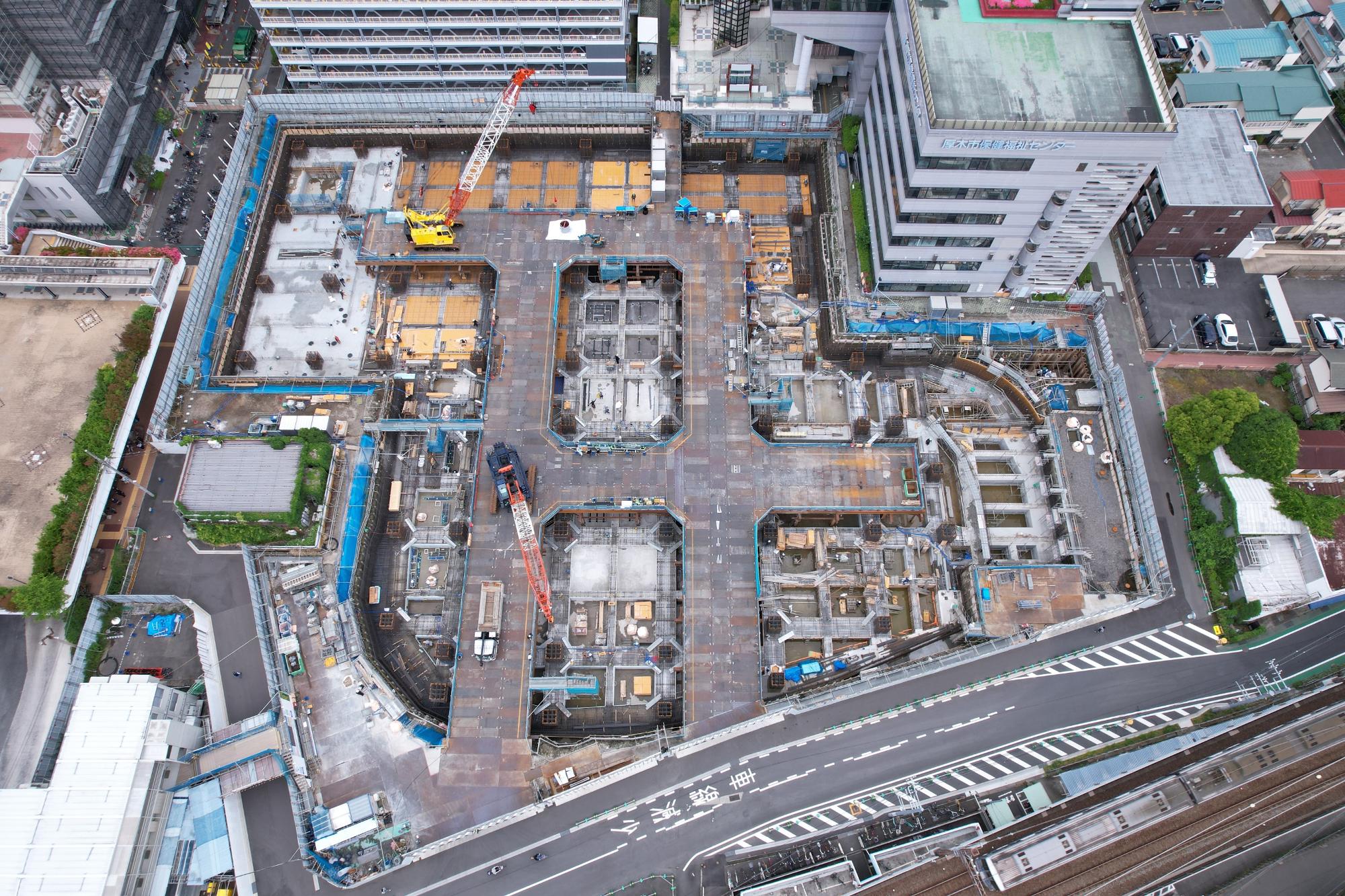

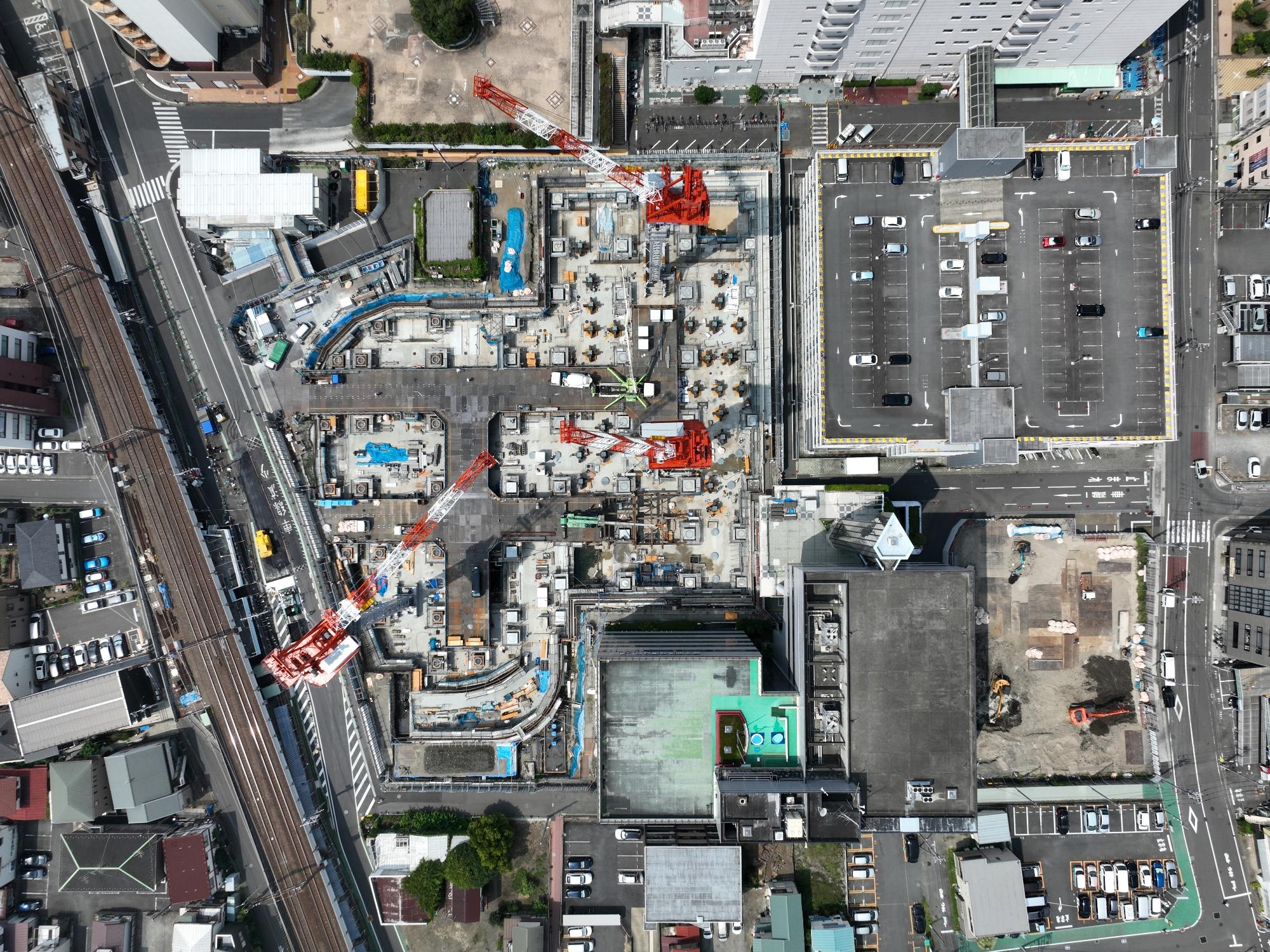

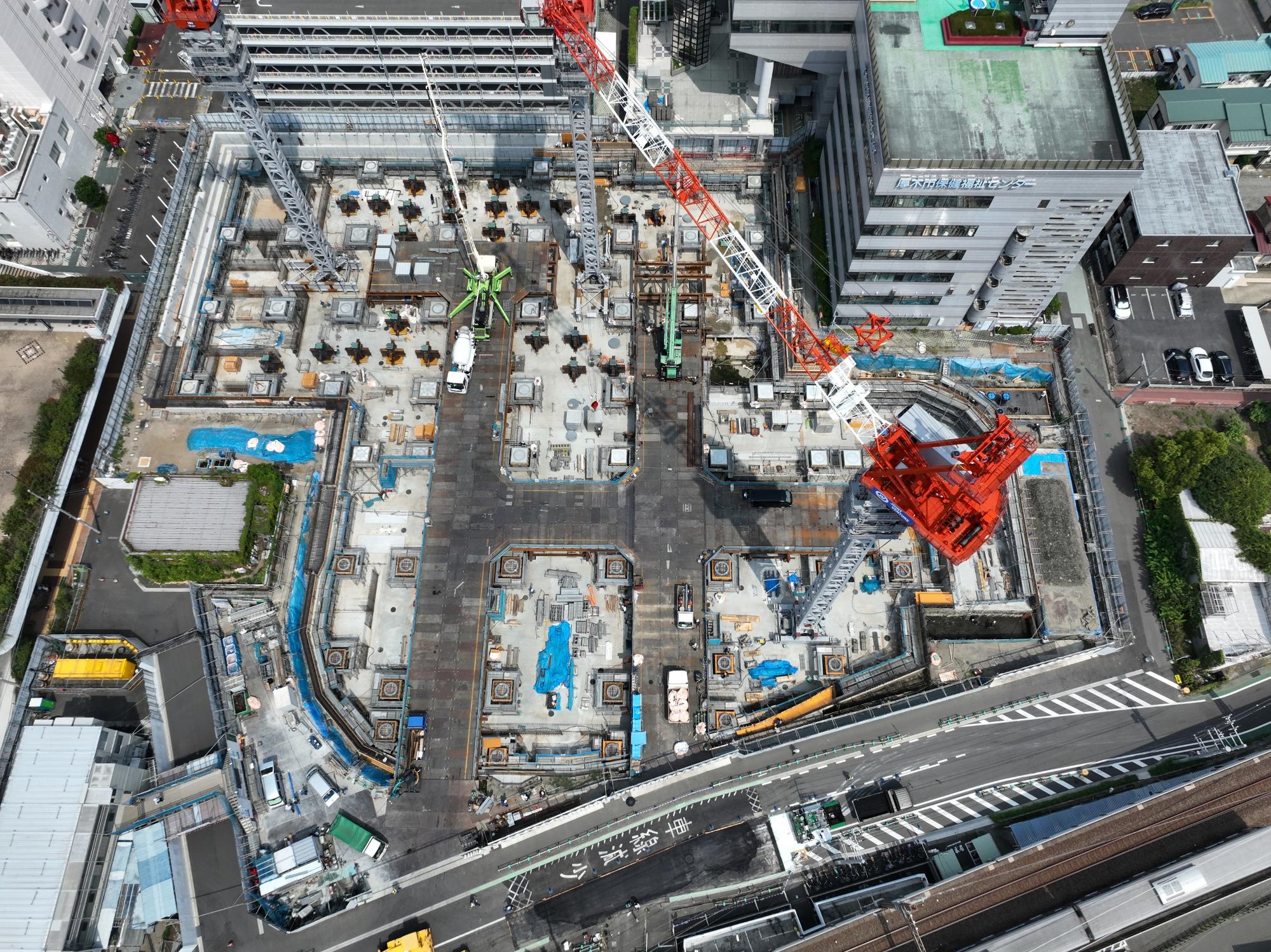

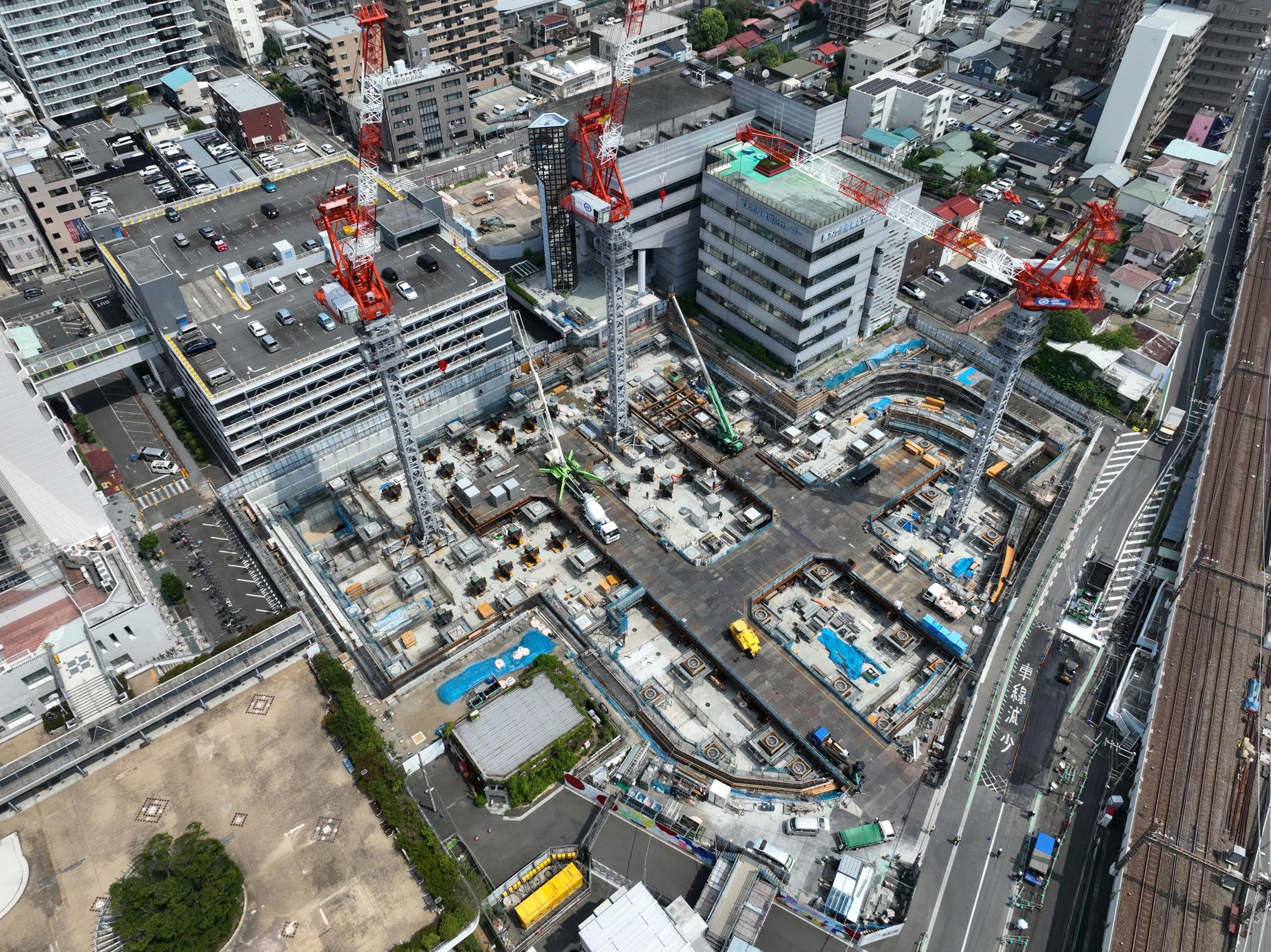

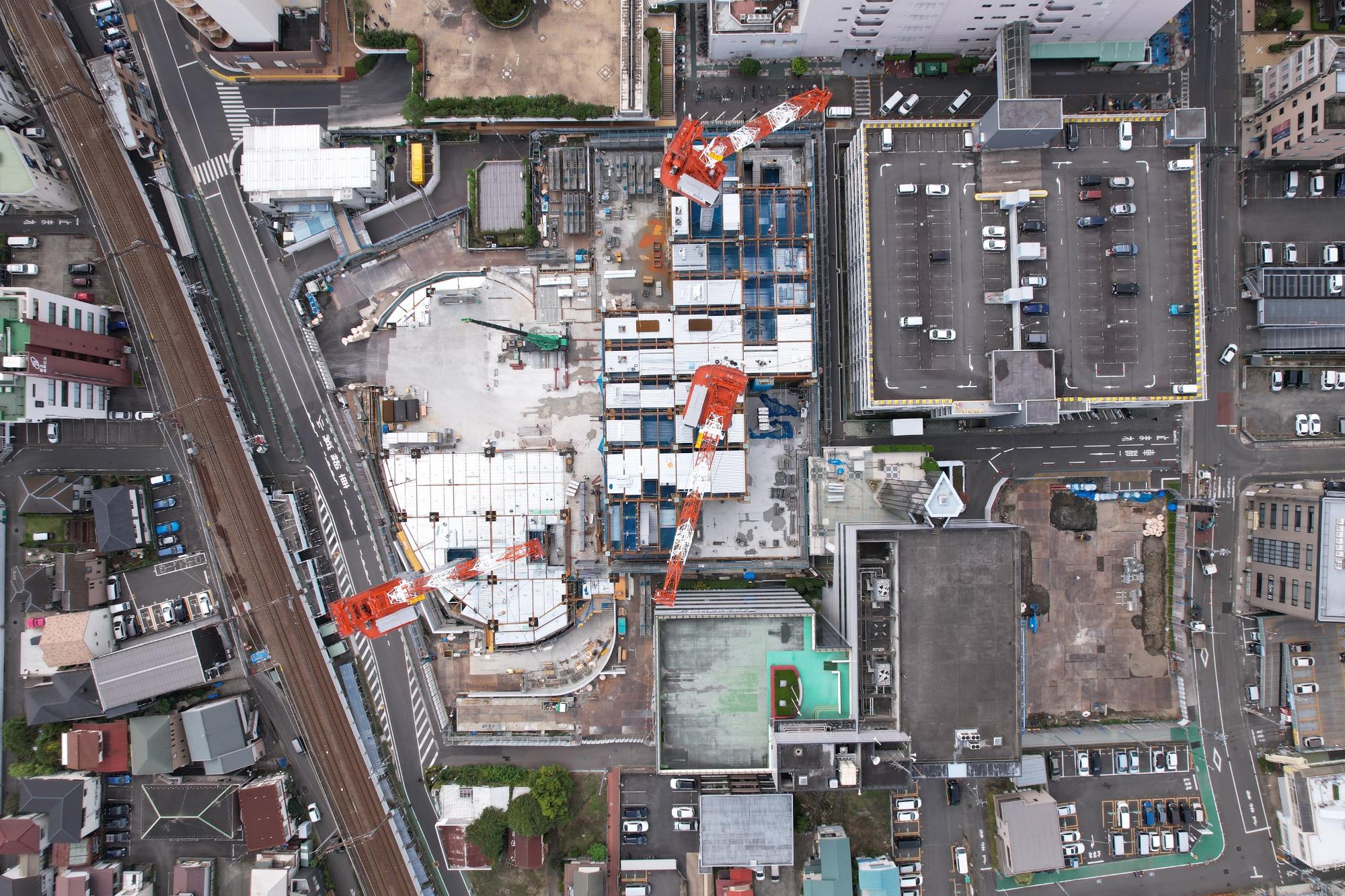

令和7年(2025)年2月末

令和7年2月は前月に引き続き、地下部分を工事するための掘削作業を行い、掘削作業が終わったエリアから、建物の基礎となる部分の鉄筋の組立作業を開始しました。

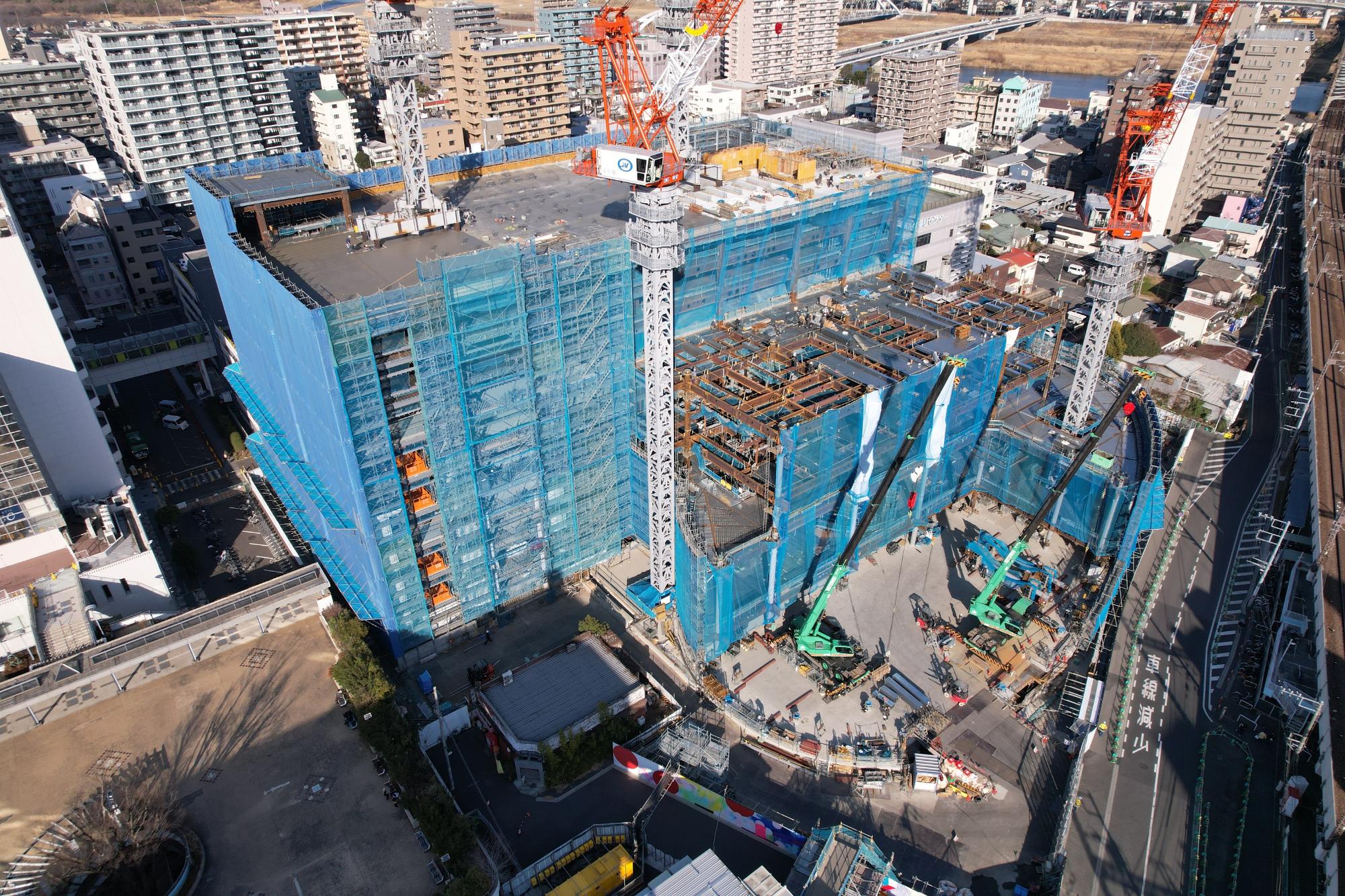

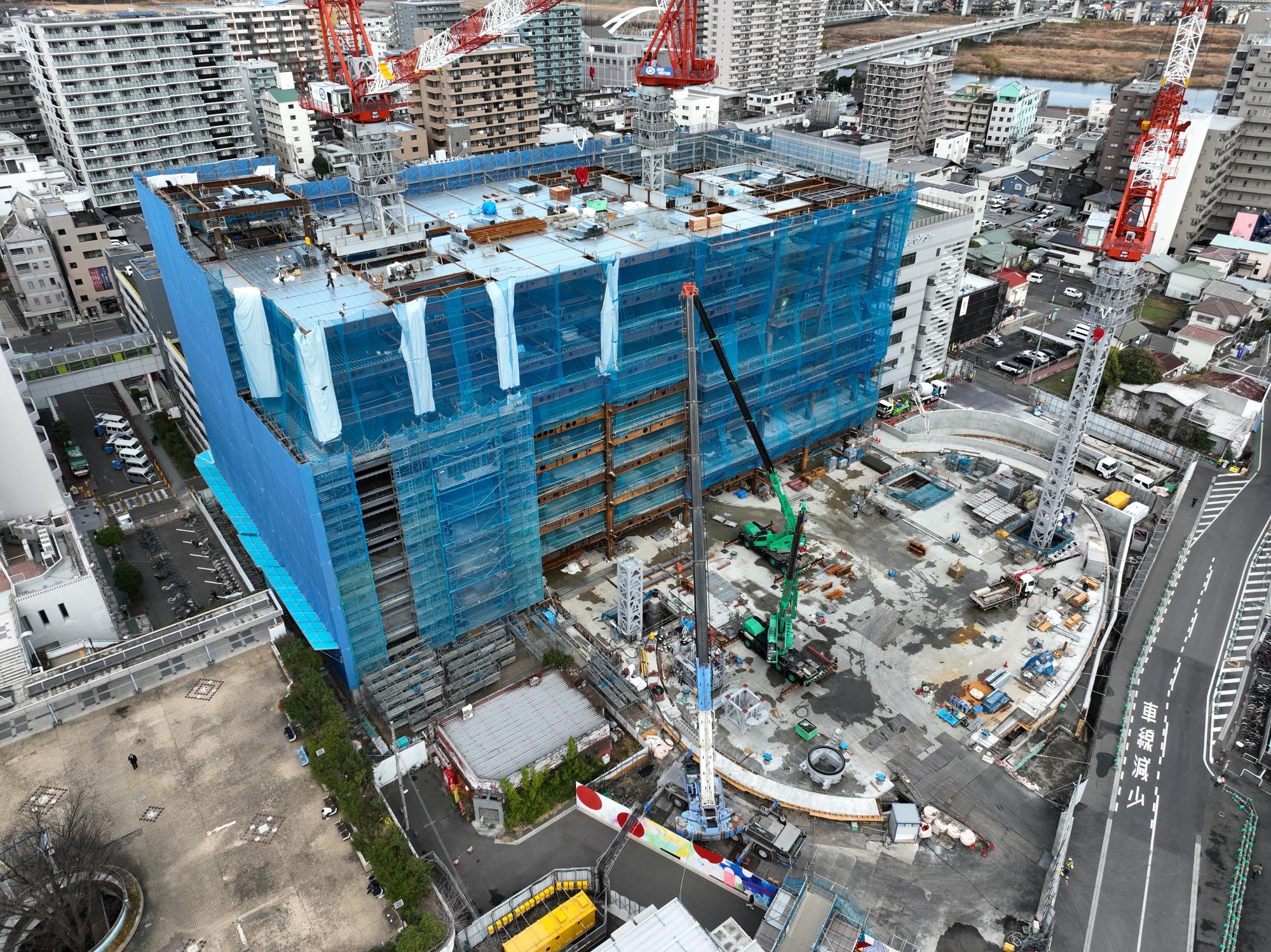

上空60mから(南西から)
上空90mから(南西から)

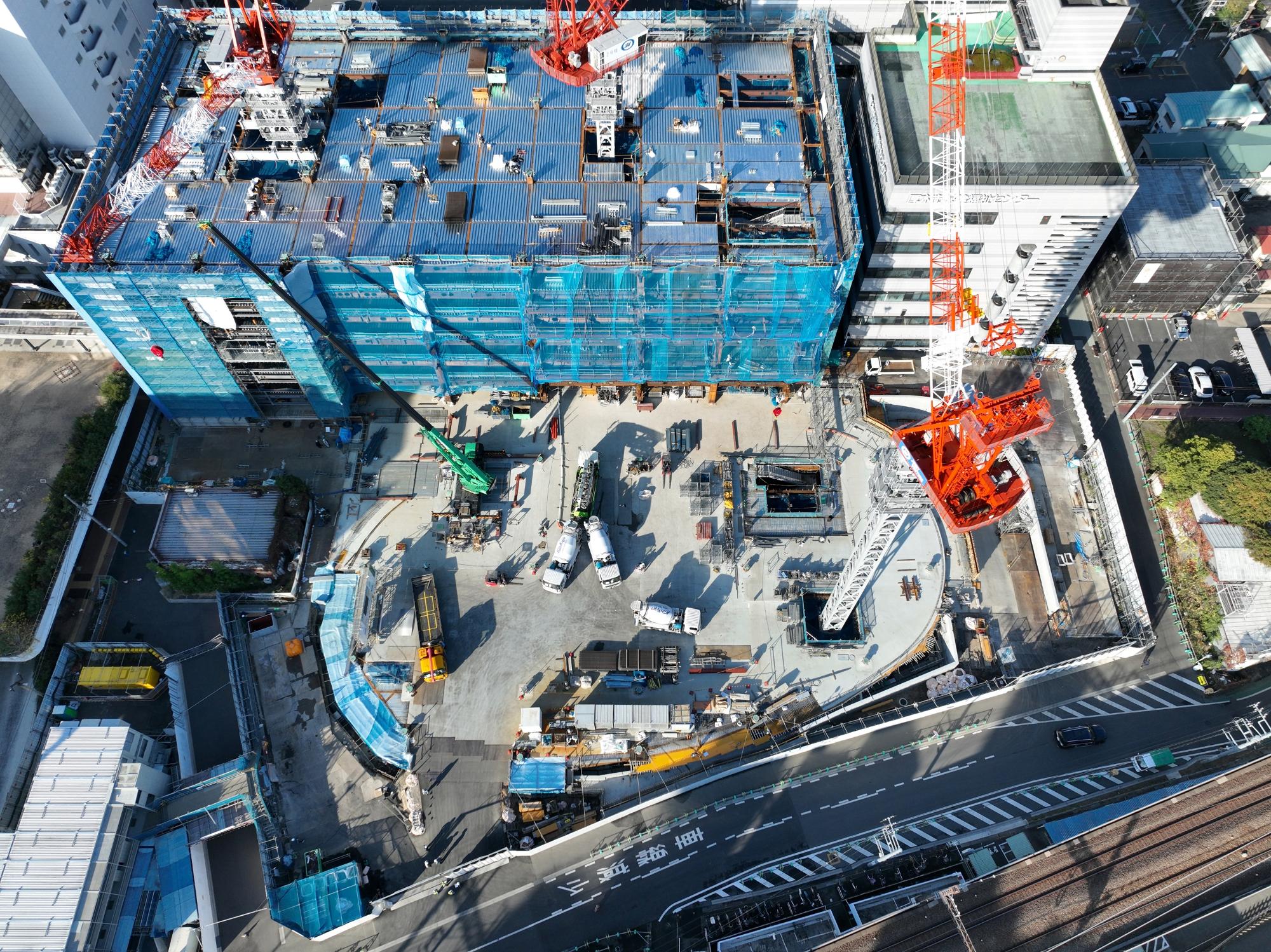

上空90mから(真上から)

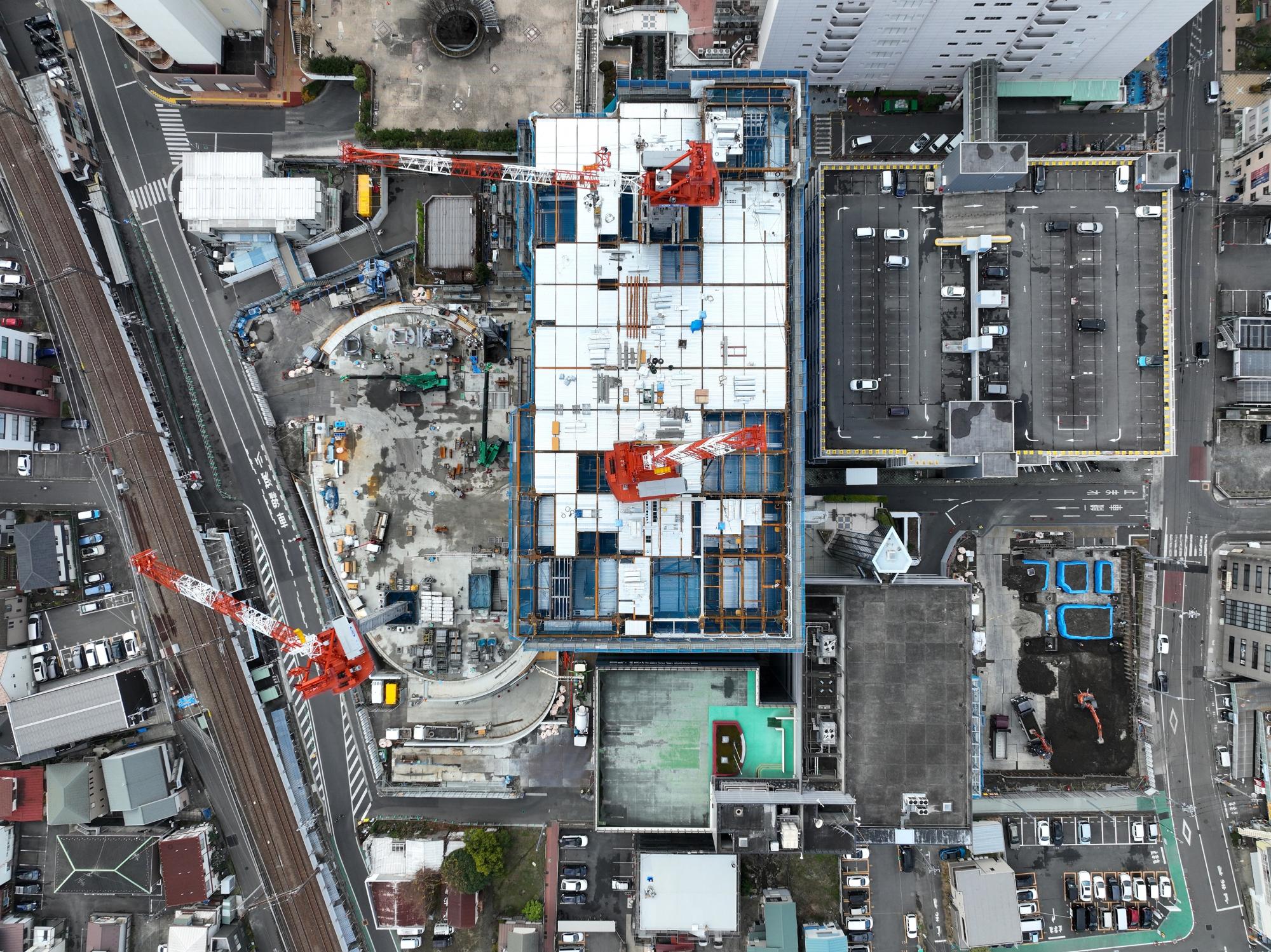

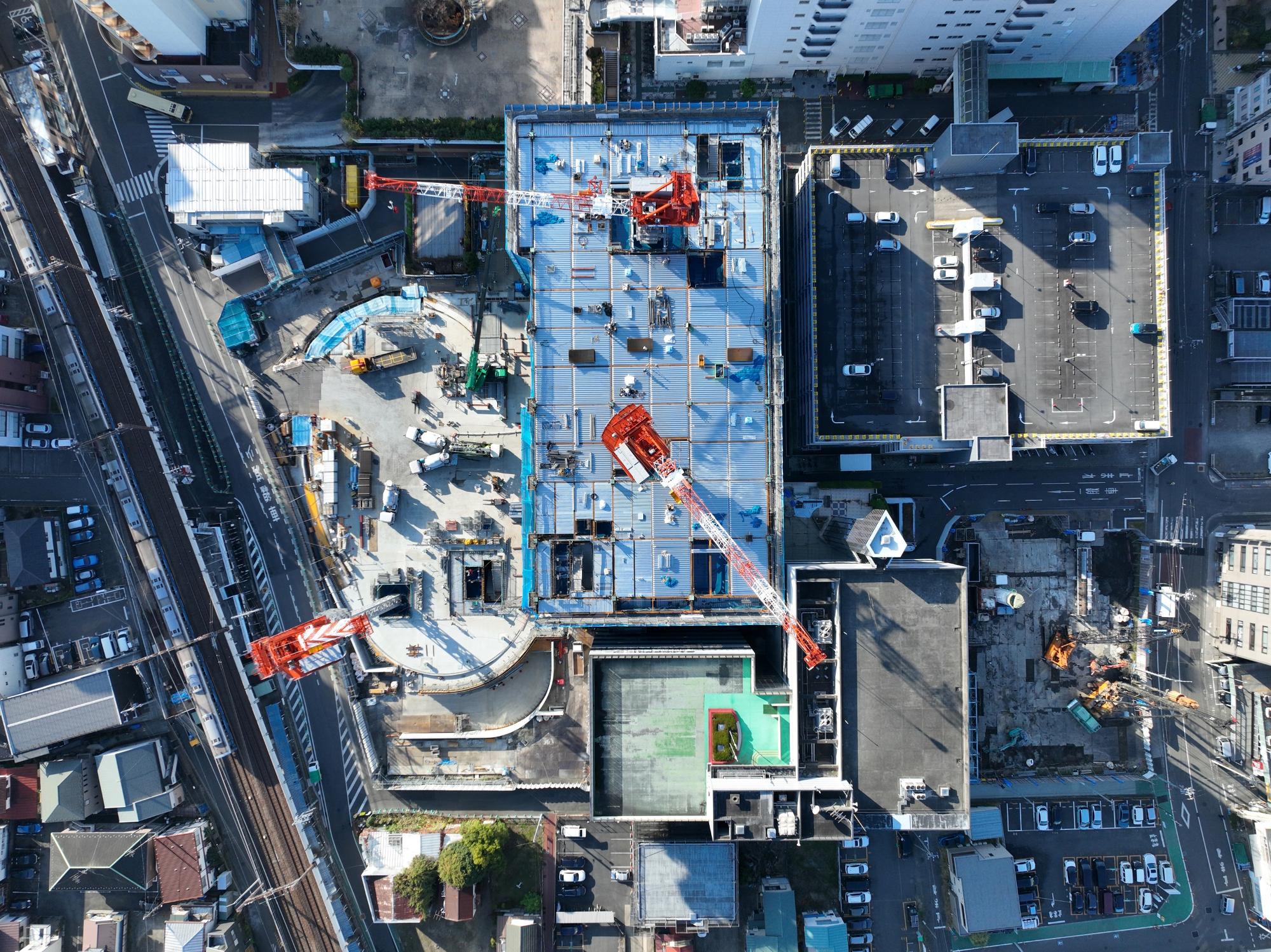

上空150mから(真上から)

令和7年(2025)年1月末

重機を使った掘削状況

第二段階の掘削状況

令和7年1月は前月に引き続き、重機などの作業スペースを確保するための構台の組立工事を行い、作業が完了しました。

構台の組立工事が終わったエリアから、建物の地下部分を工事するために、第二段階の掘削工事を行っています。

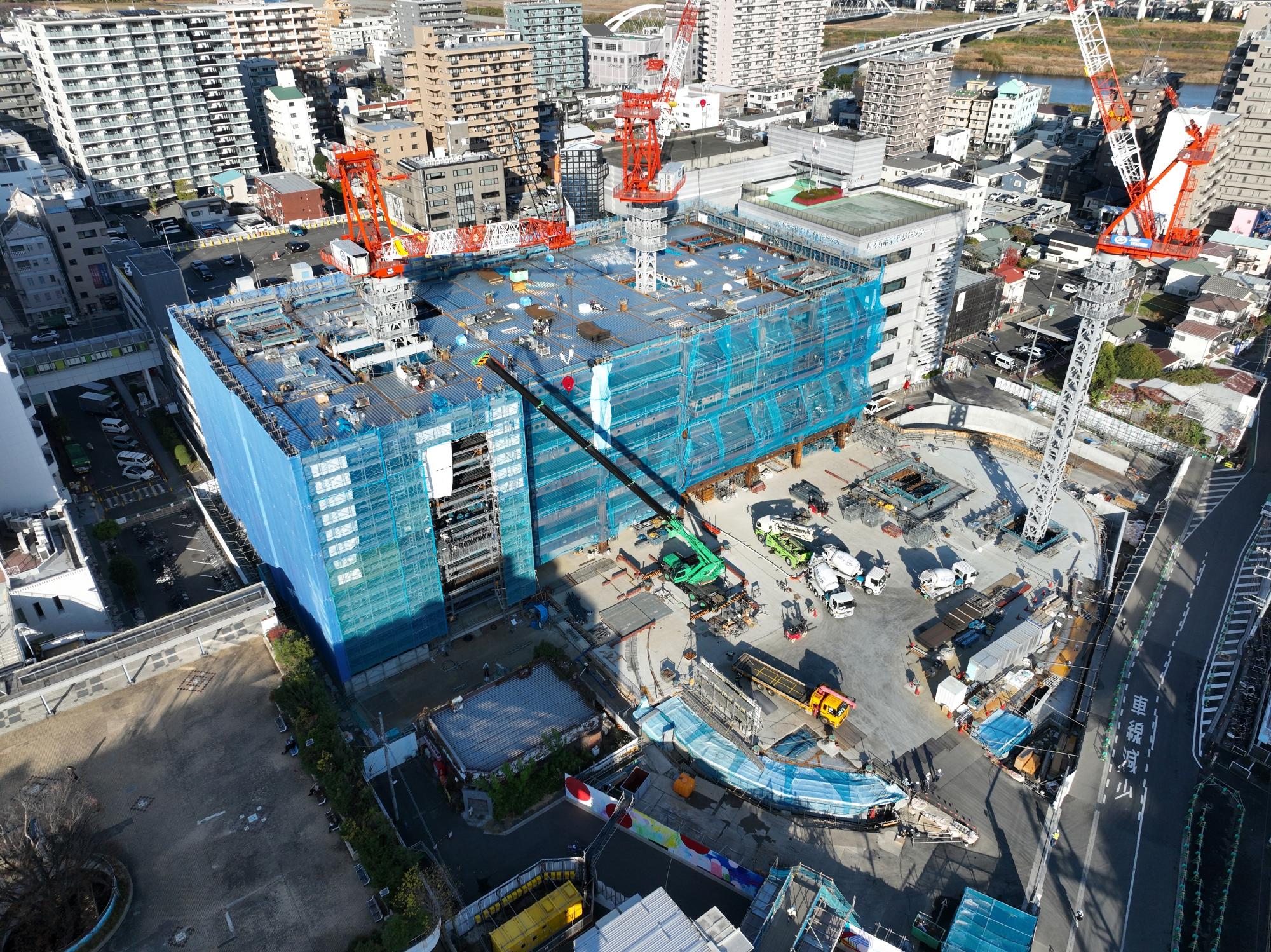

上空60mから(南西から)

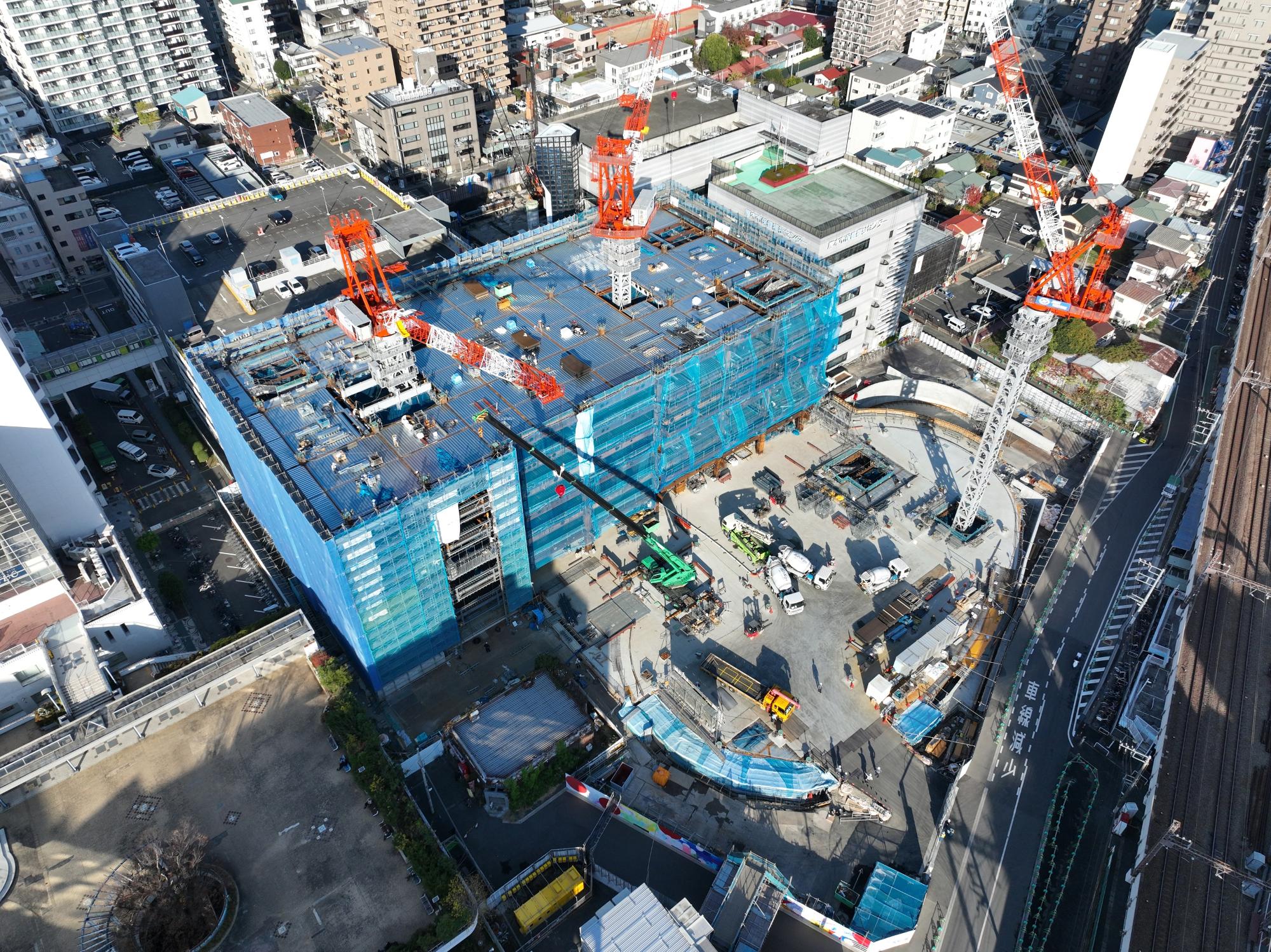

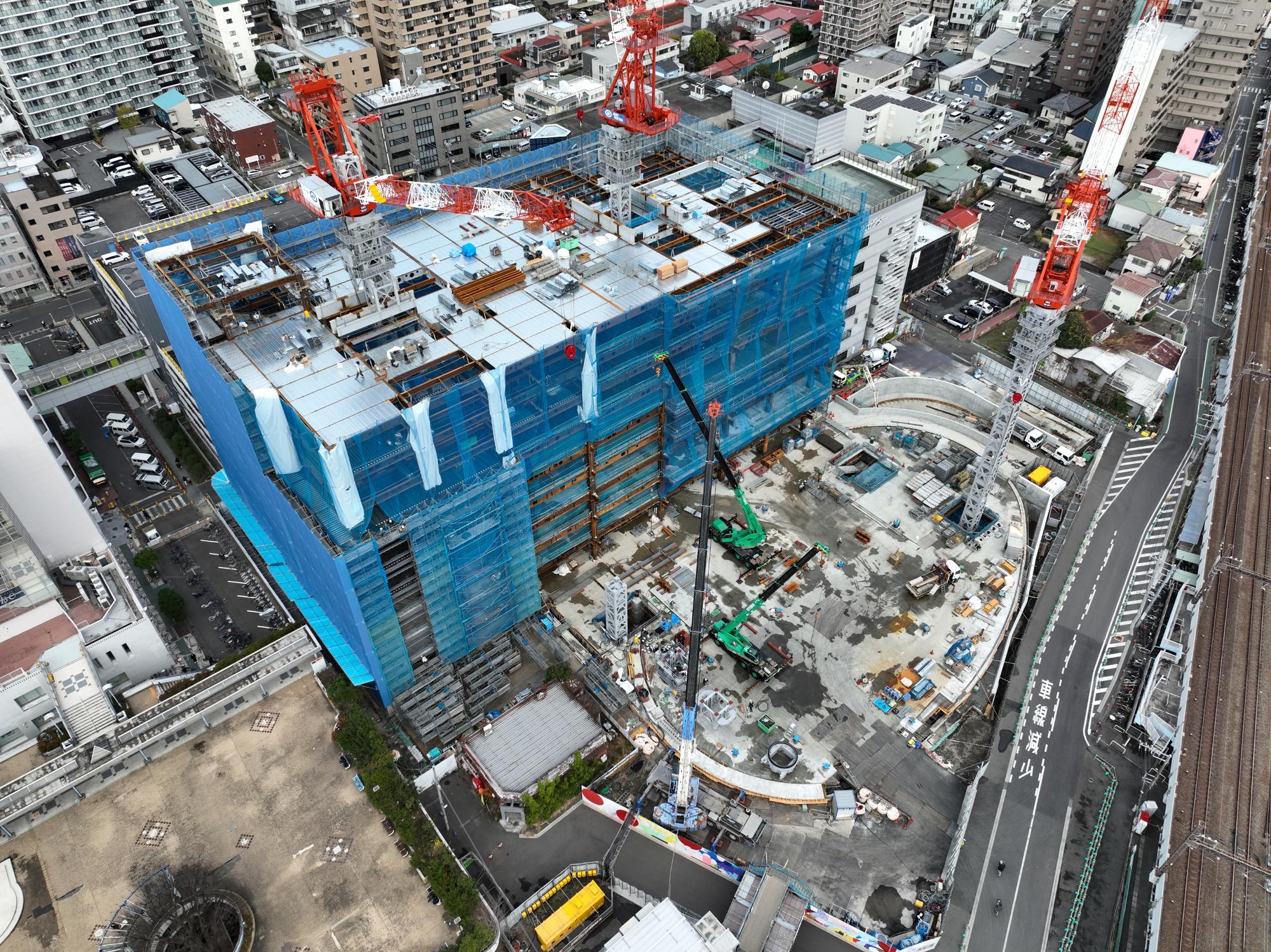

上空90mから(南西から)

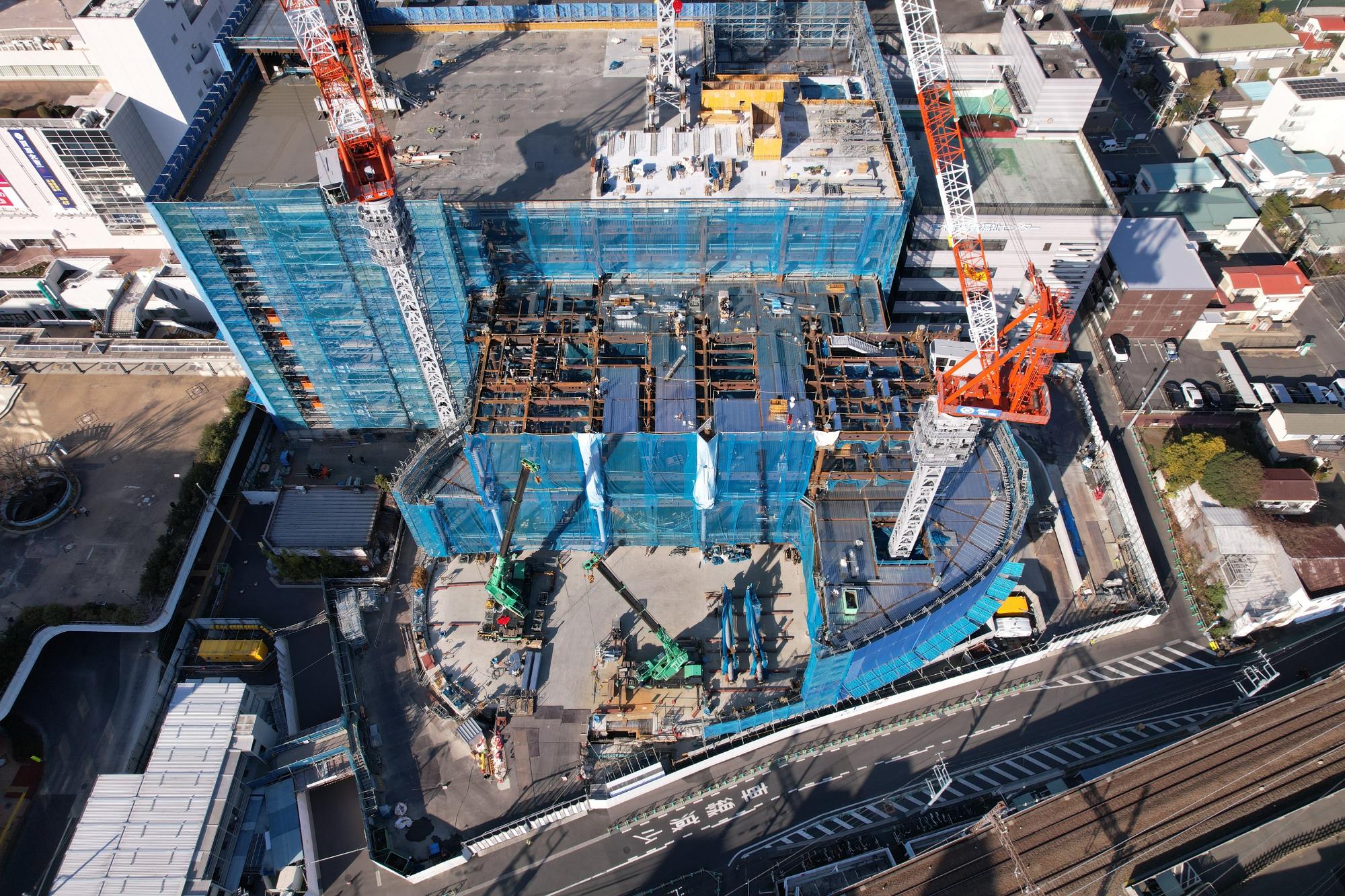

上空90mから(真上から)
上空150mから(真上から)

令和6年(2024)年12月末

構台組立状況

構台の組立状況

令和6年12月は前月に引き続き、地盤改良工事及び掘削工事を行いました。

令和6年9月から行ってきた地盤改良工事は12月に完了しました。

また、第一段階の掘削工事が終わったエリアから、第二段階の掘削工事及び地下の建築工事を行う重機などの経路や作業スペースを確保するための構台の組立工事を開始しました。

上空60mから(南西から)
上空90mから(南西から)
上空90mから(真上から)
上空150mから(真上から)

令和6年(2024)年11月末

令和6年11月は前月に引き続き、地盤改良工事を行いました。

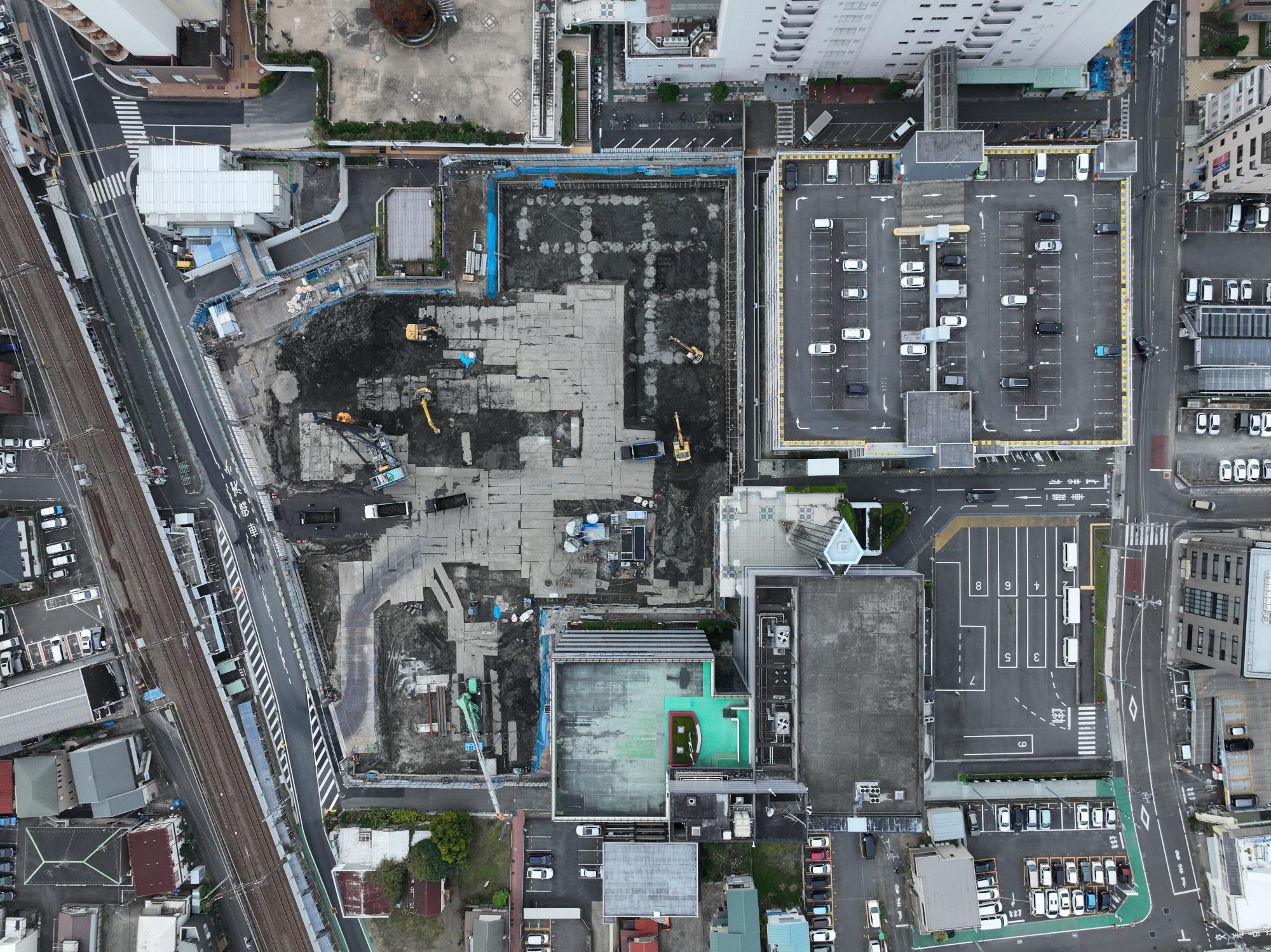

地盤改良工事が終わったエリアから、建物の地下部分を建築するための掘削工事を開始しました。

上空60m(南西から)
上空90mから(南西から)
上空90mから(真上から)
上空150mから(真上から)

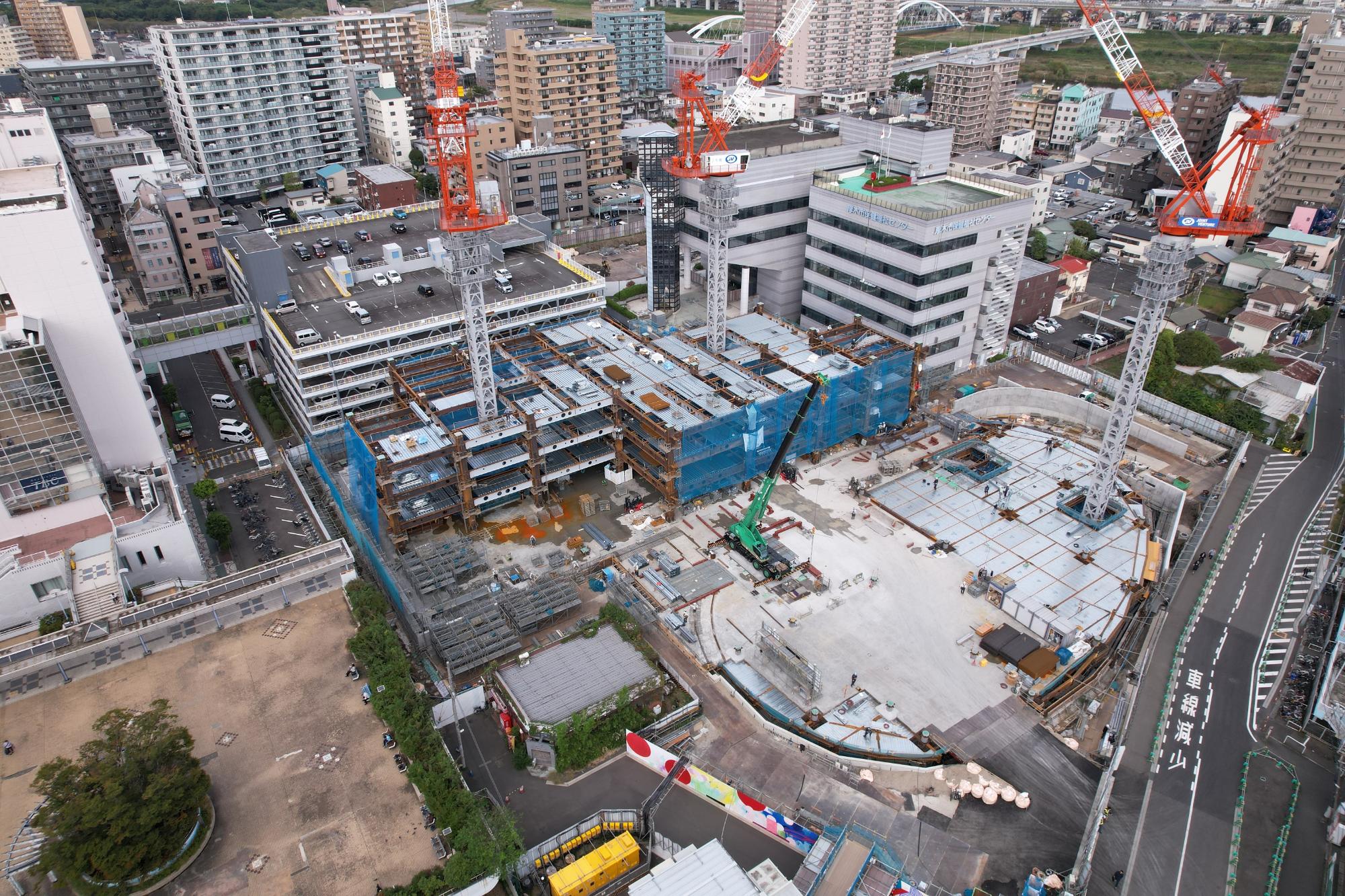

令和6年(2024)年10月末

地盤改良工事

地盤改良工事の様子

令和6年10月は前月に引き続き、山留工事及び地盤改良工事を行いました。

10月末現在は、山留工事が完了しています。

上空60m(南西から)

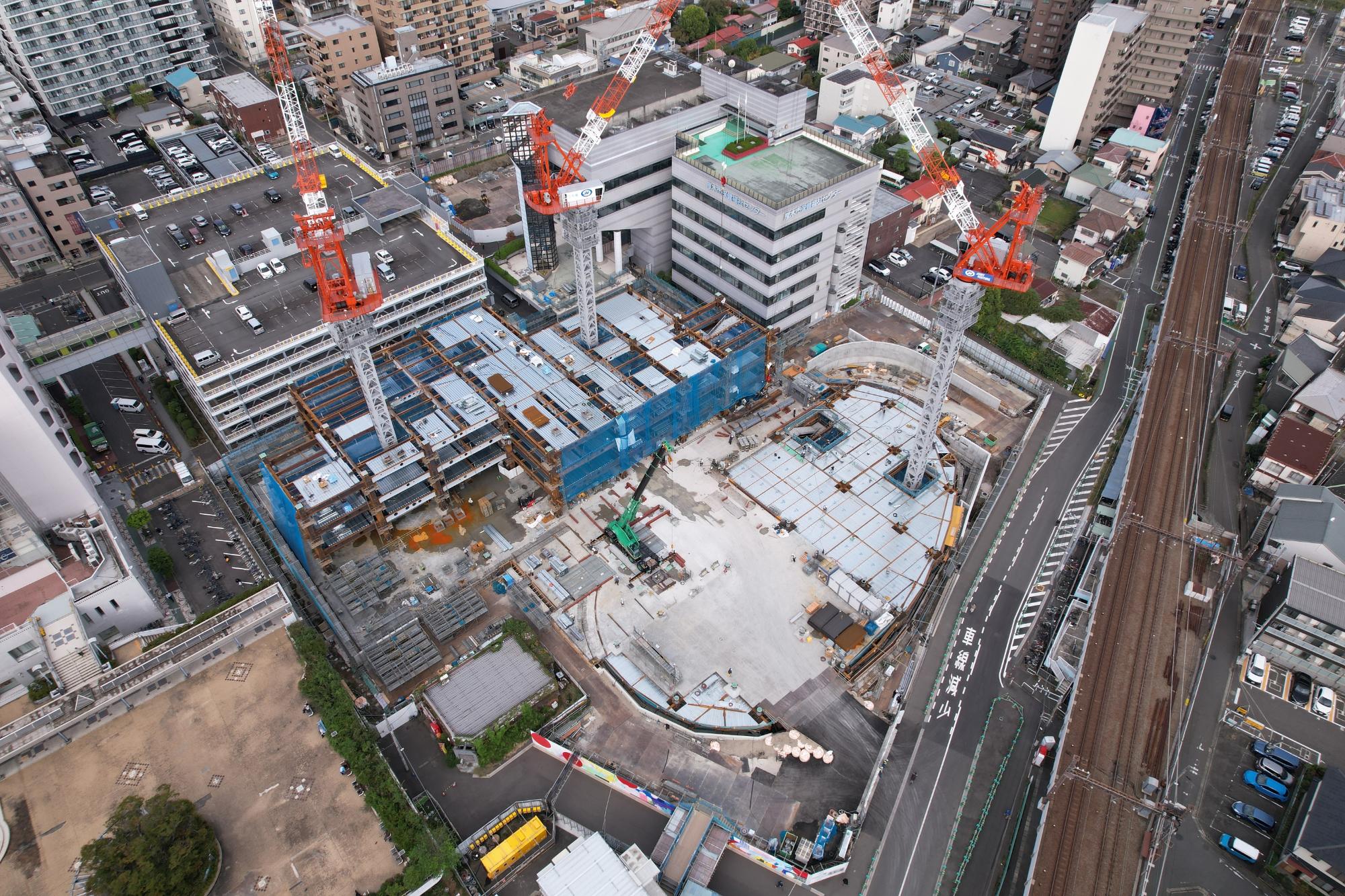

上空90m(南西から)

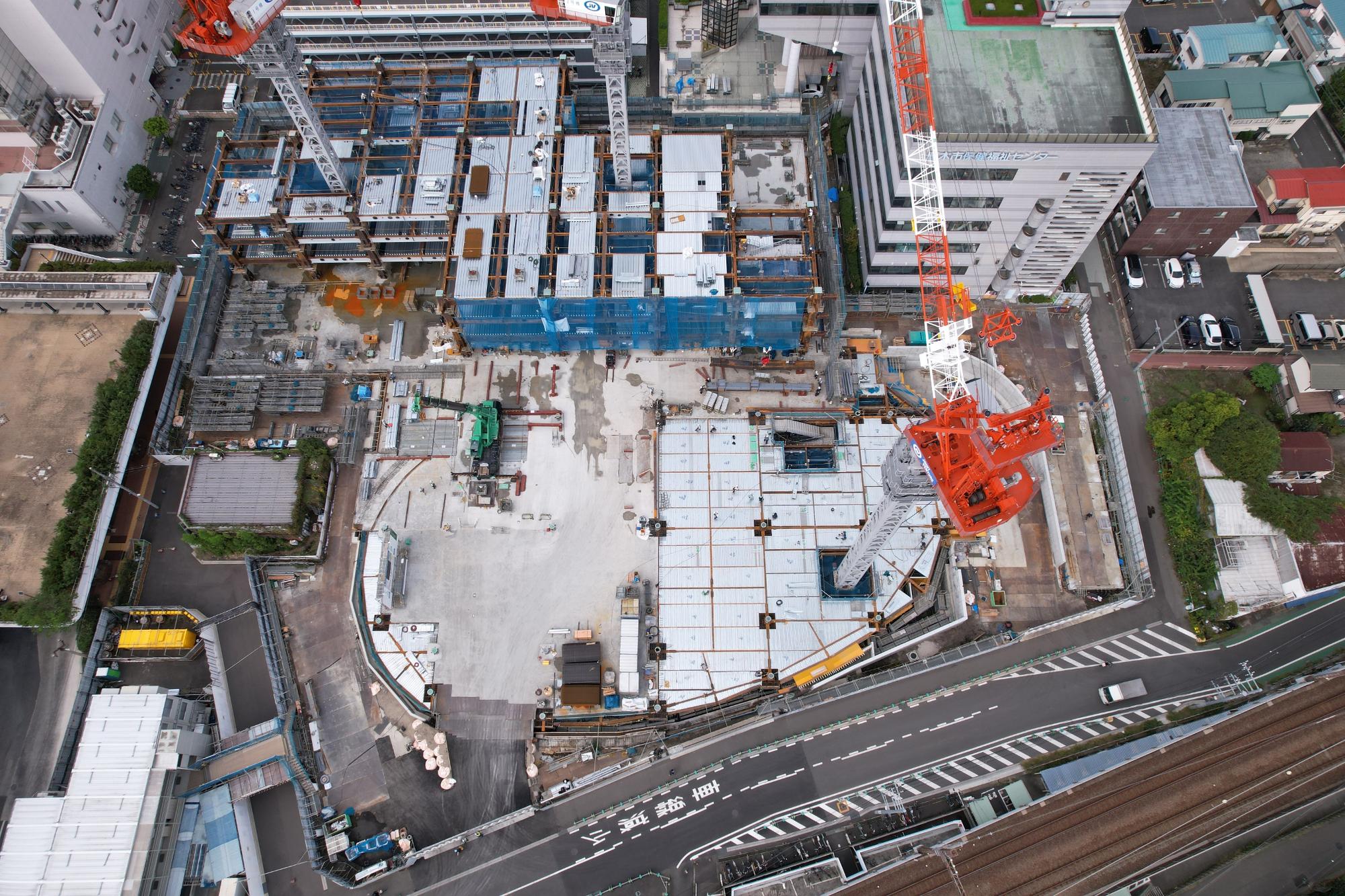

上空90m(真上から)
上空150m(真上から)

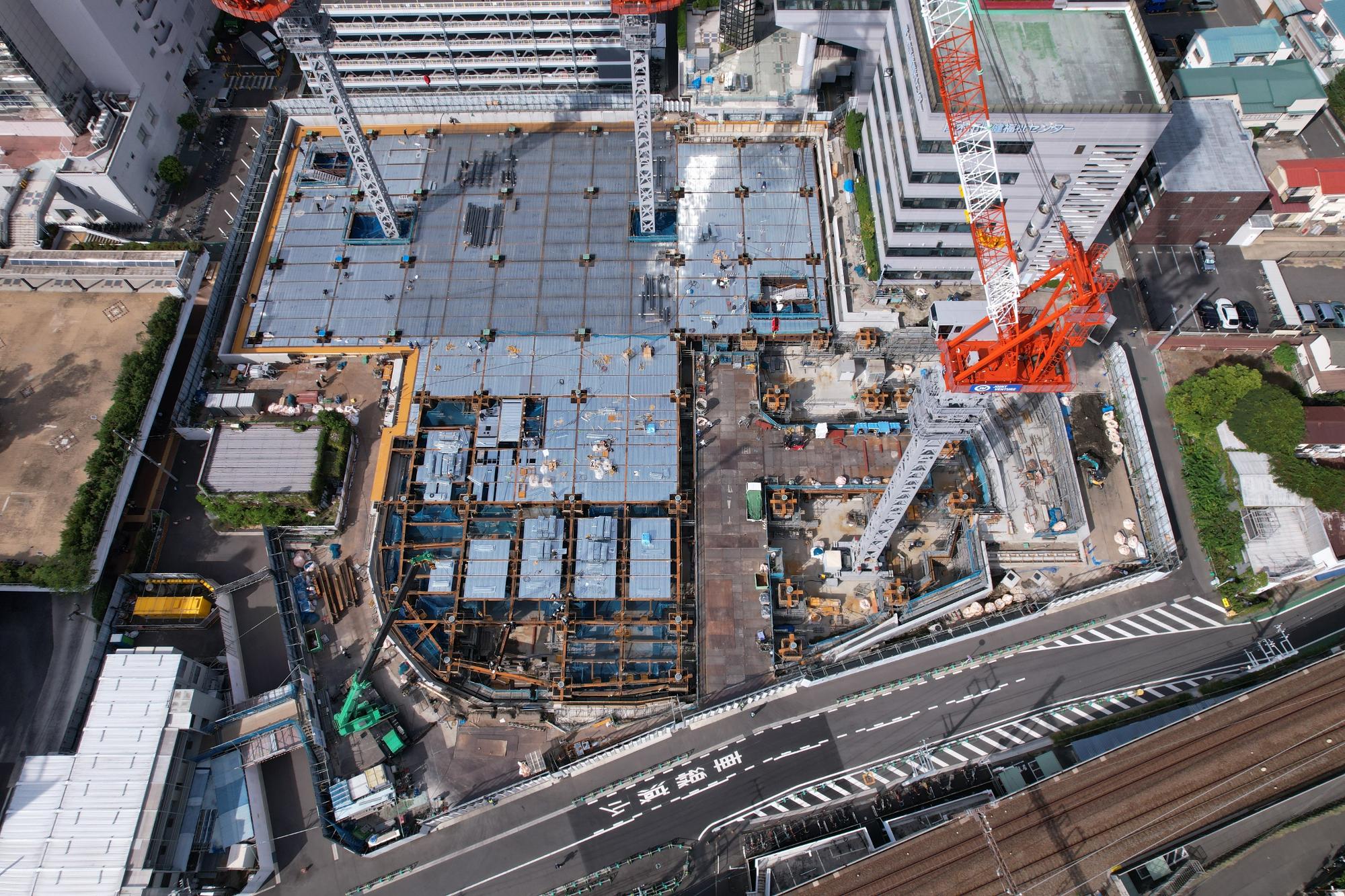

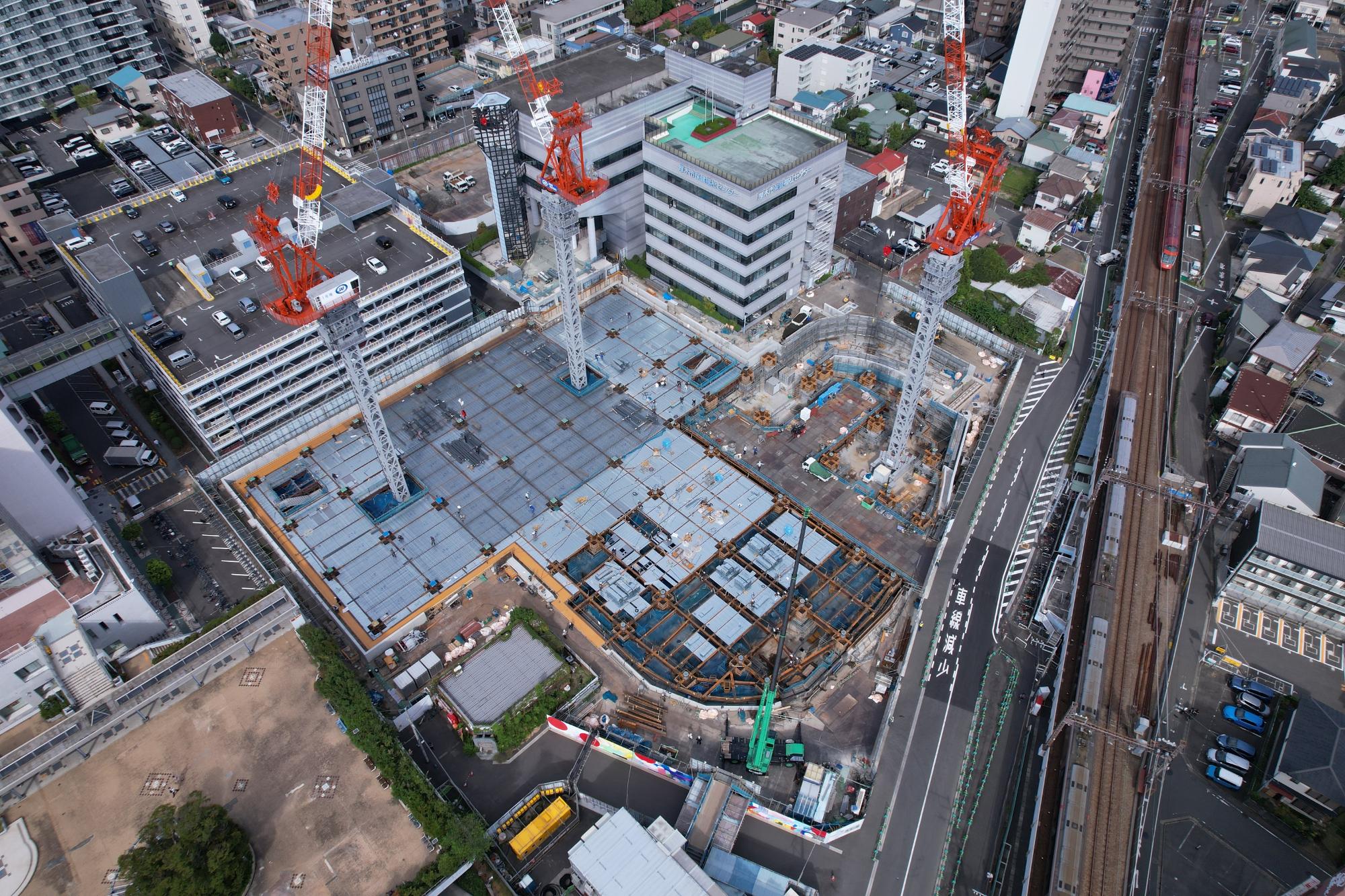

令和6年(2024)年9月末

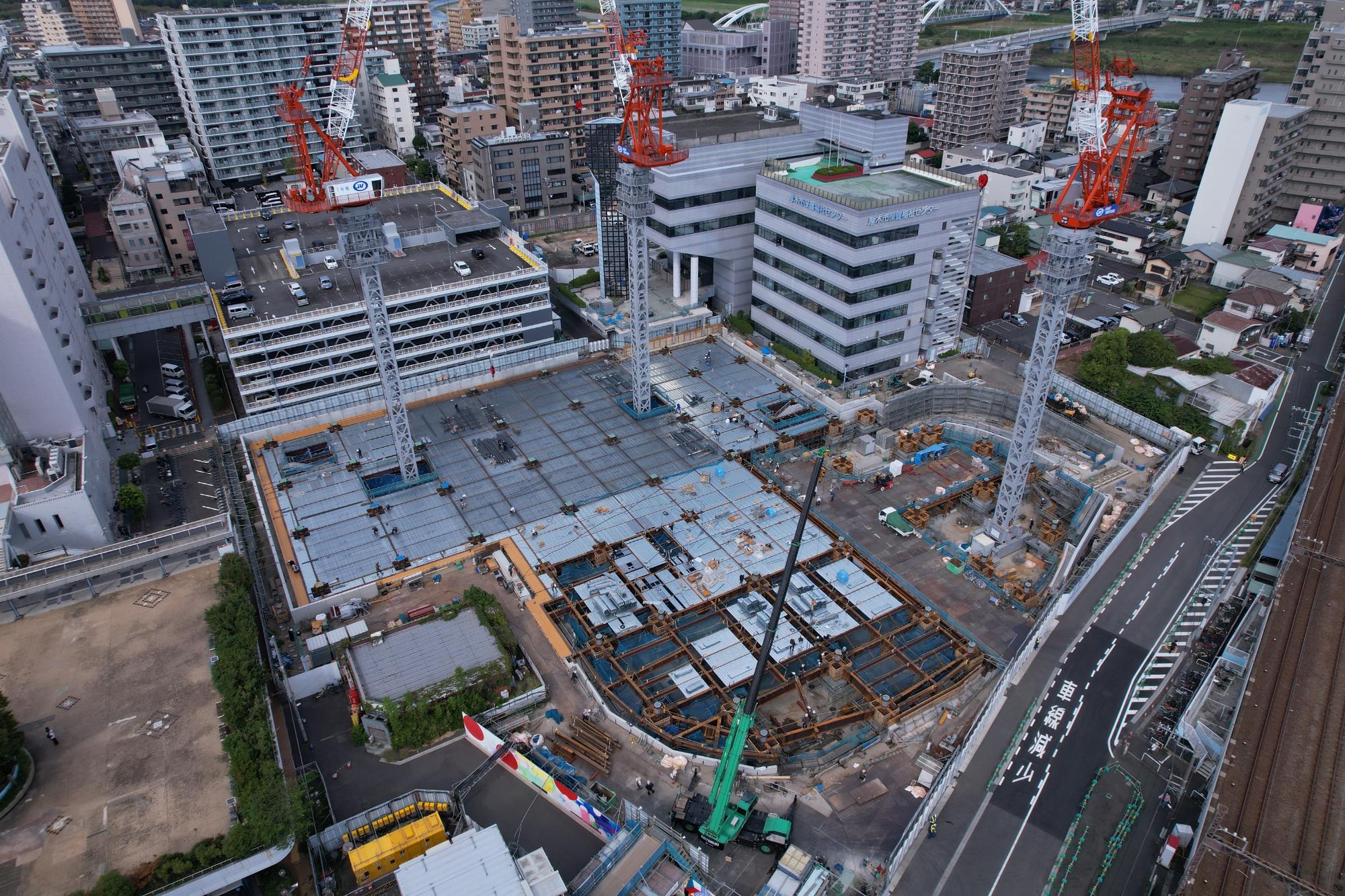

令和6年9月から複合施設の本体建設工事に着手し、地盤を掘削する際に周辺地盤が崩れることを防ぐための山留壁を造成する工事を開始しました。

また、建物を支える地盤を強固な状態にするための地盤改良工事を行いました。

上空60mから(南西から)
上空90mから(南西から)
上空90mから(真上から)

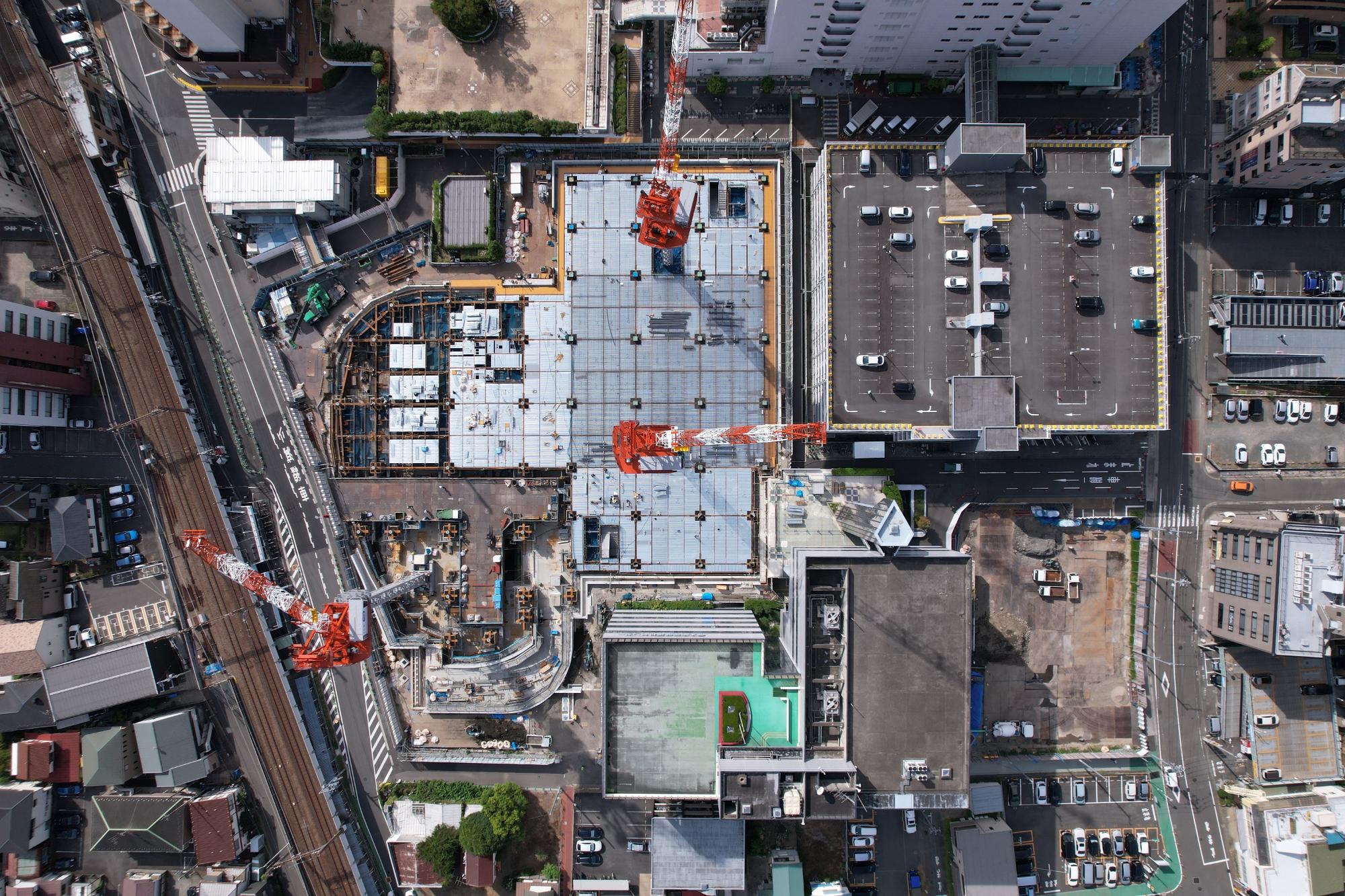

上空150mから(真上から)

令和6(2024)年8月末(本体建設工事 着工前)

令和5年8月から始まった準備工事を終え、令和6年9月から複合施設の本体建設工事に着手します。

上空60mから(南西から)
上空90mから(南西から)
高さ90m(真上から)
上空150mから(真上から)
